中广核福建宁德核电5号机组6月15日完成穹顶吊装
6月15日,中广核福建宁德核电5号机组穹顶吊装作业顺利完成。该工程节点的达成,标志着项目建设流程进入全新阶段。
主体结构闭合与工序转换
穹顶指核电厂房顶部的封闭式结构盖体,吊装完成意味着反应堆厂房主体结构实现全面密封。施工重心由此由外部土建作业,正式转向内部设备装配。相关工序的切换将直接打通后续管线敷设与核心动力设备进场的路径。
技术路线与投产路径
该机组应用“华龙一号”技术路线。当前阶段转换完成后,项目团队将集中开展系统安装与联调测试。为机组正式并网发电奠定工程基础。
设备安装周期的实质性推进,将直接决定项目投产进度,进而影响福建区域电网年度清洁能源供给能力的兑现节奏。

中广核福建宁德核电5号机组45米直径穹顶完成吊装
中广核福建宁德核电5号机组穹顶吊装作业已顺利完成。该机组核心安全屏障结构的就位,为后续设备安装与调试奠定基础。
核心安全屏障结构解析
核岛穹顶作为反应堆厂房的核心安全屏障,主要承担保障厂房结构完整性、密封性与放射性包容的关键使命。该穹顶采用半球形双曲面壳体结构,施工团队通过精密拼装工艺,将主体钢板、角钢龙骨、栓钉及各类内部配套构件整合为一。
工程体量与作业逻辑拆解
穹顶直径约45米,总重270余吨,整体面积相当于4个标准篮球场。
- 半球形双曲面壳体结构在吊装前需完成主体钢板与角钢龙骨的底层拼接,确保曲面几何精度。
- 栓钉及内部配套构件的布局需与外部壳体同步匹配,以保障整体结构在吊装过程中的应力分布均匀。
- 270余吨的总重与45米的直径指标,要求现场作业严格遵循重型吊装规范,确保就位精度符合设计规范。

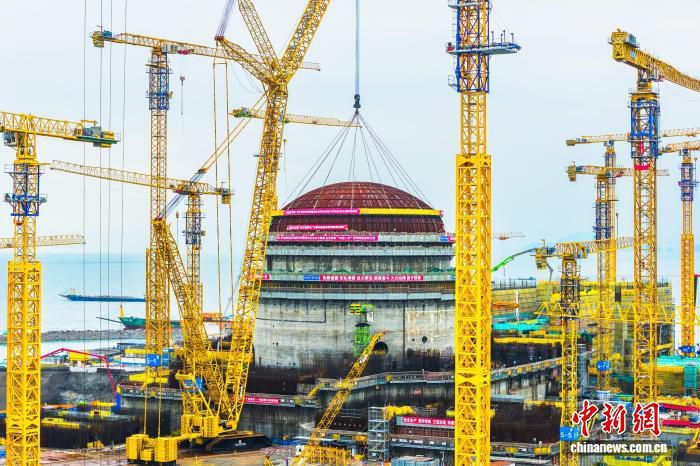

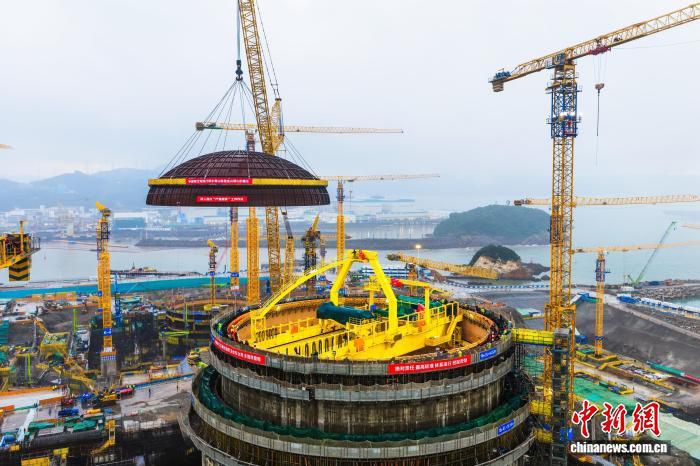

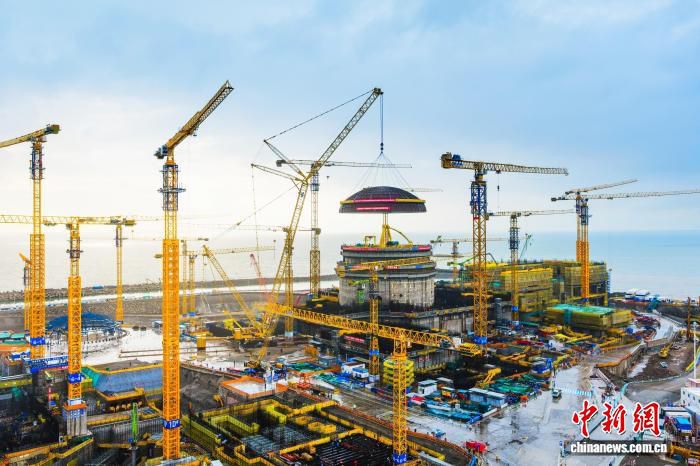

(中广核福建宁德核电5号机组穹顶吊装现场。万旭东 摄)
随着穹顶吊装就位,该机组建设进度按计划推进,为后续核岛内部设备投产及机组并网发电提供工程节点支撑。

中广核福建宁德核电5号机组穹顶吊装成功 耗时2小时45分钟
中广核福建宁德核电5号机组穹顶吊装作业顺利完成。本次操作历时2小时45分钟,实现穹顶与核岛筒体一次性严密贴合,全过程保持安全、有序、可控状态。
大型履带起重机执行多环节联动起吊
现场作业采用大型履带式起重机作为主吊设备。起吊过程依次完成垂直起钩、空中旋转、带载行走、高度微调、精准对位与缓慢落位等高精度联动操作。设备将穹顶提升至近20层楼高度后,与核岛钢衬里筒体完成对接。该筒体仅厚6毫米,穹顶与之实现精准匹配。此次吊装成功标志着该机组核岛主体结构施工取得关键进展,直接释放后续核岛内部设备安装的作业面。
三维仿真模拟优化施工时序
中广核宁德核电有限公司党委书记、董事长、总经理田辉宇表示,本次吊装通过三维仿真模拟与专项方案论证,精细化编制吊装专项施工方案。项目组针对吊装路径、作业时序与风险防控措施进行全面优化,有效规避高空交叉作业安全隐患。
“核岛钢衬里筒体”字面指代包裹反应堆核心区域的内层金属防护结构,此次对接精度要求极高。
- 作业全程安全可控,未发生高空交叉作业风险。
- 专项施工方案经优化,直接保障后续工程节点推进。

中广核宁德核电5号机组完成穹顶吊装 二期工程采用“华龙一号”技术
中广核福建宁德核电5号机组穹顶吊装工作已顺利完成。该项目作为福建省首个开工建设并投产运行的核电项目,整体规划建设规模达6台百万千瓦级核电机组,实施节奏分两期推进。
一期运行数据披露
一期四台机组已于2016年全面建成投产。截至2026年3月底,累计上网电量超3470亿千瓦时。
截至2026年3月底,累计上网电量超3470亿千瓦时。
核心工序与数据口径解析
穹顶吊装指将核电站反应堆厂房顶部钢制安全壳结构整体提升至设计标高并完成机械固定,属于核岛主体施工的关键节点。二期工程明确采用中国自主研发的三代核电“华龙一号”技术,该表述指代当前规划批次统一执行的技术体系。基于素材现有数据进行口径解读,一期项目超3470亿千瓦时的累计上网电量,直接印证前期机组已进入长期稳定商业化运行阶段,为后续批次建设提供了连续的基地运营支撑。
二期核准与开工节点
二期5、6号机组于2023年7月31日获国家核准。主体工程分别于2024年、2025年先后开工。
- 项目分两期实施,一期1至4号机组已于2016年投运。
- 二期5、6号机组核准时间为2023年7月31日,主体开工年份为2024年与2025年。
- 技术路线统一采用中国自主研发的三代核电“华龙一号”。
现场影像资料由万旭东拍摄记录。
