美国FERC发布数据中心接网新规 要求六大区域电网运营商加快负荷接入
当地时间6月18日,美国联邦能源监管委员会(FERC)发布针对数据中心等大型负荷的最新接网规定。根据该规定,六大区域电网运营商——PJM、MISO、SPP、CAISO、ISO-NE、NYISO——需梳理或改革现有电价机制,并提供负荷接入方案,以实现“speed-to-power”,同时确保终端电价公平与成本合理分摊。
政策要点解读
本轮政策被市场视为美国大型负荷接网监管进入统一框架的标志。FERC要求各运营商对接网流程与电价结构进行系统性调整,核心目标是在加快数据中心等大用户接入速度的前提下,防止因负荷激增导致电价失衡或成本转嫁至普通消费者。
“本轮政策标志着美国大型负荷接网监管进入统一框架,并进一步强化数据中心自备电逻辑。” ——华泰证券研报
对数据中心供电格局的影响
新规对数据中心运营方的用电模式产生直接约束。“speed-to-power”原则要求电网运营商优先保障负荷侧的快速接入,但同时也强调成本合理分摊——这意味着数据中心若依赖公共电网快速扩容,可能需要承担更高的接入费用或参与专门的电价机制设计。
华泰证券研报分析指出,此政策将进一步强化数据中心自备电逻辑,即数据中心通过自建或合作方式配置发电设施,以减少对公共电网的依赖和不确定成本。
机构看好三类供电技术
在上述政策背景下,券商机构明确表达了对特定供电技术路线的看好。研报中提及的投资机遇集中在三大领域:大型燃机作为主力电源,以及燃料电池、储能等新型供电方案。这三类技术分别对应不同场景——大型燃机提供基荷电力,燃料电池与储能则适用于分布式或应急供电需求。
FERC与“speed-to-power”解析
FERC即美国联邦能源监管委员会,负责跨州电力批发市场及输电基础设施的监管。本次规定中的“speed-to-power”意为“加快负荷接入速度”,要求运营商在保障系统安全的前提下简化接网审批流程,缩短从申请到供电的时间周期。
- 六大区域运营商:PJM(宾州-新泽西-马里兰互联)、MISO(中大陆独立系统运营商)、SPP(西南电力库)、CAISO(加州独立系统运营商)、ISO-NE(新英格兰独立系统运营商)、NYISO(纽约独立系统运营商)
- 成本分摊原则:要求运营商设计机制避免因数据中心高负荷导致普通居民用户电价上涨
业内分析认为,新规落地后,FERC将对各运营商提交的接入方案进行审查,具体电价改革细则预计在未来6至12个月内逐步明朗。数据中心运营商与发电企业需提前评估自备电方案的经济性,以应对接网条件的变化。
全文如下
FERC发布大型负荷接网新规 六大区域运营商30天内提交报告
当地时间6月18日,美国联邦能源监管委员会(FERC)针对数据中心等大型负荷发布最新接网规定,要求PJM、MISO、SPP、CAISO、ISO-NE、NYISO六家区域电网运营商在30天内提交报告,梳理现有电价机制并提供负荷接入方案,以平衡供电速度与终端电价公平性。
30天与60天硬约束:监管倒计时落地
本次规则核心在于建立明确的时间约束。六大RTO/ISO需在30天内说明如何支撑数据中心等大型负荷的快速接入;60天内则须证明现有费率体系“合理且公平”,或提交修订方案。此前,FERC自2025年下半年起已持续针对数据中心快速扩张引发的负荷接入过慢、电网容量不足、成本分摊不合理三大矛盾进行纠偏。
该规定将大型负荷接入问题从政策讨论升级为监管倒计时任务,标志着美国大型负荷接网监管进入统一框架。
两条方案主线:输配电成本分摊重构与负荷容量自担
从最新政策细则看,AI供电解决路径收敛为两条主线:一是电网稳定性成本重新分摊,二是系统容量约束外化——通过自备电源与co-location(共址部署)等机制将部分供电责任从电网侧转移至负荷侧。回溯政策演进路径:
- 2025年10月:美国能源部(DOE)提出大型负荷加速并网草案,建议对20MW以上负荷设定60天内接入时限,开启行业讨论。
- 2025年12月:FERC对PJM初步裁定电价规则“不清晰”,重点指出co-location负荷输配电分摊问题;SPP推出HILL机制,通过“负荷+电源一体化”建立快速接入路径,本质是将增量负荷可靠性责任内生化。
- 2026年4月:政策进入阶段性协调与调整窗口。
- 2026年6月10日:FERC批准PJM快速并网通道EIT机制;6月18日进一步推动规则统一,要求六大区域重述或改革电价机制与接入规则。
投资逻辑:自备电源需求加速释放
在AI数据中心快速交付与经济性双重博弈下,算力闲置的高机会成本正改变传统电源采购范式,快速交付与并网可见度优先级持续提升。业内人士指出,大型燃机、燃料电池、储能等方案迎来量价齐升机遇:
- 大型燃机:截至2026年一季度,GEV、ENR在手订单加预定协议分别为100GW和87GW,约为当前产能的6倍以上。
- 燃料电池:通过配套输气设施、无需排放审批,出力置信系数和投运确定性优于传统内燃机。
- 储能:是唯一可平滑数据中心毫秒级波动的供电方案,有助于加速数据中心并网并平滑负荷波动。

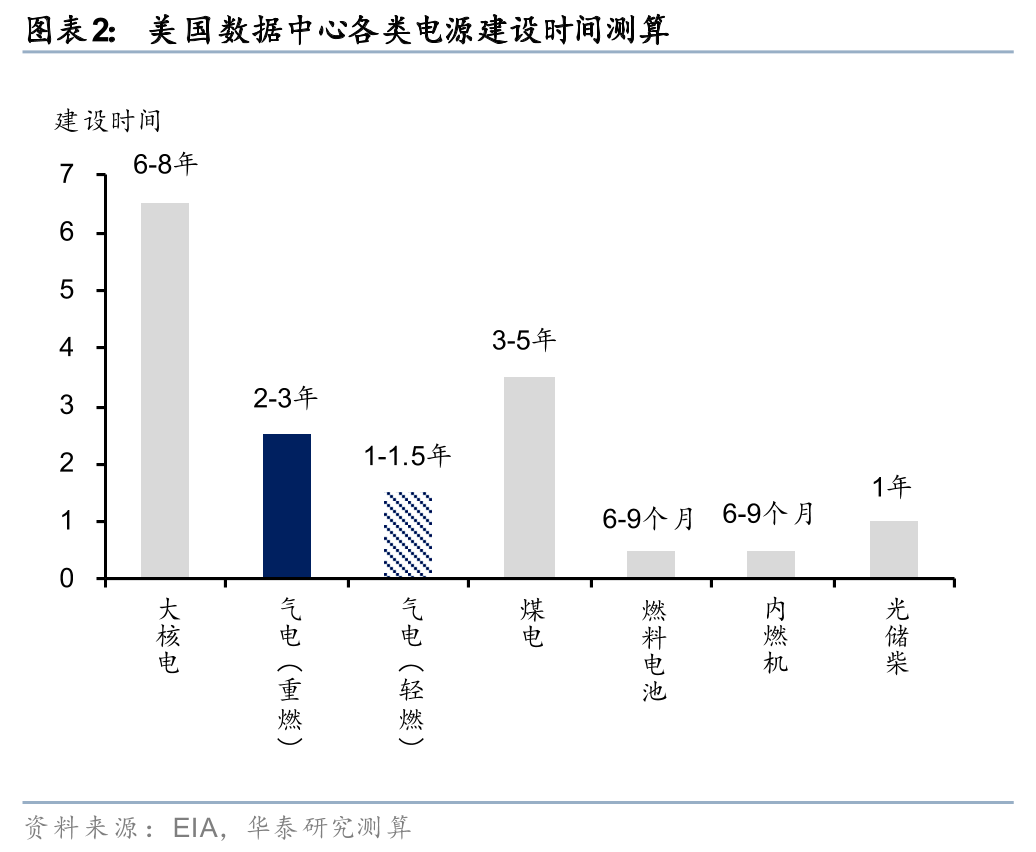

传统AIDC找电顺序遵循电力成本由低到高逻辑(核电<重燃<轻燃<煤电重燃~煤电>轻燃>SOFC~光储柴),但快速交付需求使自备电源经济性进一步凸显。
风险提示:数据中心建设不及预期,技术迭代不及预期,政策不确定性。
